L’ouvrage qui enjambe le Rhône sera l’objet d’importants travaux de fin juin à mi-août. Au prix de petites prouesses d’ingénierie, il en ressortira plus large et plus résistant.
Du jeudi 25 juin au dimanche 16 août, le pont de Peney ne pourra plus être emprunté par le trafic motorisé en raison d’un élargissement et d’un renforcement de l’ouvrage d’art. Durant cette période, seuls les piétons et les cyclistes pied à terre seront autorisés à l’utiliser pour passer d’une rive du Rhône à l’autre.

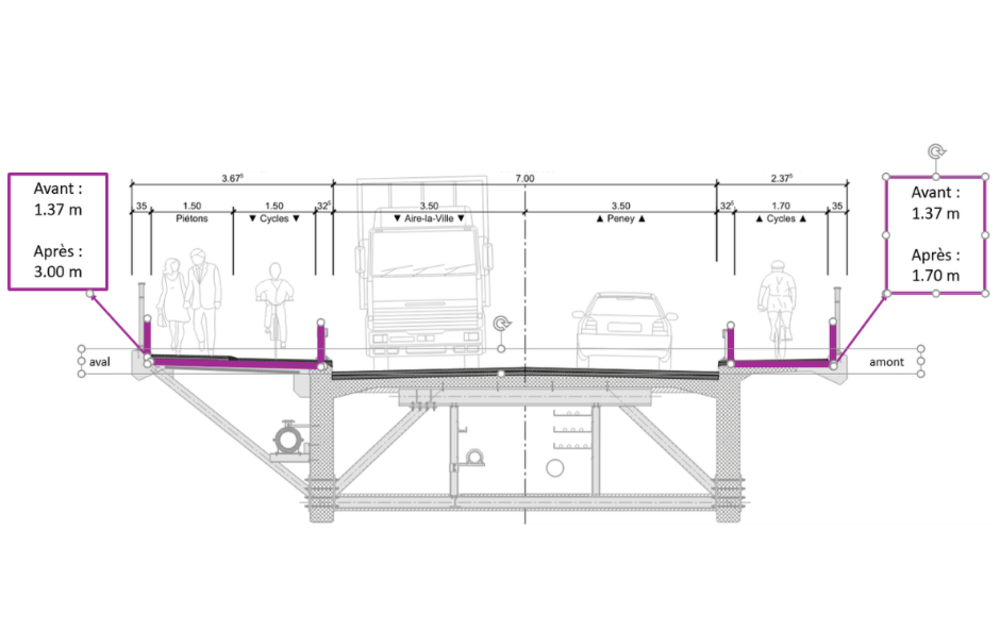

Le pont en béton armé a été construit en 1942 et son dernier entretien important date de 1992-1993. Il est l’un des huit ponts qui, à Genève, permettent au trafic motorisé de passer d’une rive à l’autre du Rhône. Les travaux préparatoires ont débuté en octobre 2025. L’enjeu est notamment de créer des pistes cyclables en sites propres des deux côtés de l’infrastructure et de permettre aux convois exceptionnels de l’emprunter, sa capacité de charge passant de 40 à 240 tonnes.
© Etat de Genève

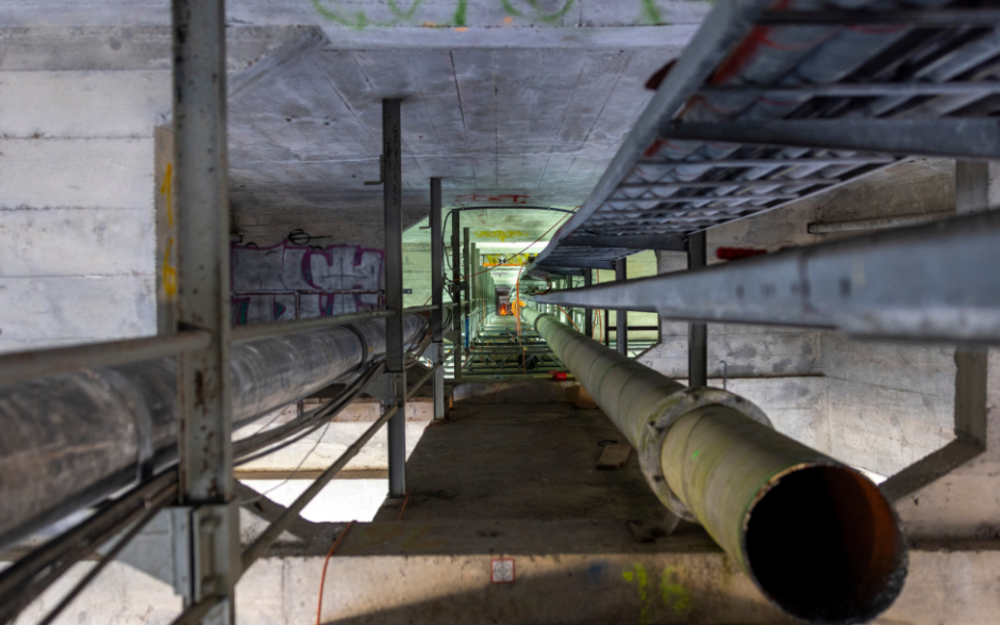

« Le renforcement d’un pont constitue toujours un défi technique important, notamment en raison de la configuration de l’ouvrage, qui impose de travailler depuis des plates-formes suspendues », indique Benoît Bazin. Quant au renforcement proprement dit, il implique la mise en place d’une structure métallique sous le tablier du pont. Les éléments de cette structure, pesant chacun environ une tonne, sont d’abord acheminés sur des chariots circulant sur le platelage, puis déplacés sous l’ouvrage avant d’être levés et fixés à leur emplacement définitif.
« Cette opération est particulièrement délicate, car elle nécessite de manipuler des charges lourdes avec une grande précision et en toute sécurité sous le tablier du pont », précise Christian Gorce.
Enfin, l’élargissement des cheminements en porte-à-faux des deux côtés latéraux du pont nécessite tout d’abord la démolition des trottoirs actuels. Cela se réalise grâce à la technique dite d’hydrodémolition (jet sous pression). Cette technique permet de retirer le béton existant tout en conservant les armatures métalliques, lesquelles seront réutilisées dans la nouvelle structure élargie.
On l’aura compris, conduire un tel chantier au-dessus des flots tout en minimisant au maximum les incidences sur la circulation n’est pas une mince affaire. Rendez-vous le 17 août pour en admirer le résultat !
Eric Budry
